客土喷播边坡绿化施工方案

客土喷播边坡绿化施工方法和工艺技术方案:
(一)坡面施工技术要求:
(1)修整坡面:清理坡面杂物、危石,使坡面基本保持平整,对浅层不稳定的坡面,做好稳定固后并可采取点状喷浆使其稳定。
(2)处理坡面排水。对坡面径流、涌水进行处理,通过设置泻水管,将涌水引至坡底,设置好坡面平台排水设施,使平台水从坡面两头排出,引至坡底。
(3)对坡面残存植物,在不防碍施工的情况下应心量保留。
(4)对过于平滑的坡面,应建造一定的凹凸粗糙面,以营造植物的生存空间,防止基材流失。
(二)基材喷射植被护坡锚杆施工:
(1)菱形网的铺设应尽量与坡面紧贴,在岩石边坡表面铺设菱形镀锌低碳钢丝网,网丝直径不小于2mm,孔径不大于50mm,并用主锚钉和次锚钉固定。锚杆与镀锌网接触呈90°弯起,弯起长度不小于5cm。

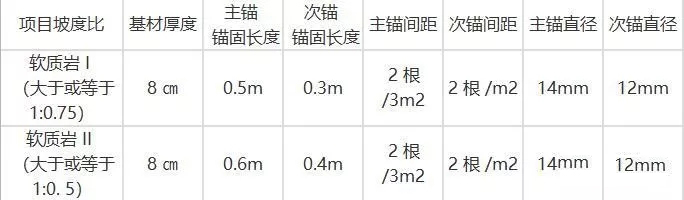

(2)主锚和次锚:根据岩面强度和坡比不同确定主、次锚的直径、锚固长度及每平方米锚杆根数(详见下表2)
(3)对于两张铁丝网重叠处应不小于10cm。
(4)菱形网和铺设应保持坡顶处及坡体两侧覆盖不小于1m,小于1m应用更多的锚钉固定。局部不平整处加密锚杆。
(5)钻孔严格按照设计间距布置。

(三)喷射作业
(1)喷射施工时,喷附者应自上而下对坡面进行喷射、并尽可能保证喷出口与坡面垂直,距离保持在0.8m-1m,一次喷附宽度5m-6m。
(2)严格执行设计喷附厚度(坡比大于1:0.75,基材厚度为6cm;坡比大于1:0.5,基材厚度为8cm)。将准确称量配比好的基材与植被种子混合物充分搅拌混合后,采用喷射机喷射到需防护的工程坡面,并保持喷附面薄厚均匀。事先准备好检测尺,施工者做到经常对喷附厚度进行有效管理。
四)边坡植被养护
(1)养护管理:采用雾状水洒向坡面,按规定厚度浸润透基材,除要洒水养护外,针对实际条件和设计要求的不同,进行不同季节追肥。
(a)在喷播实施2.5个月左右,进行一次施肥,施肥量:尿素5~10克/平方米,复合肥(5:10:5),约20克/平方米。
(b)春季(4~5月)施肥量:尿素15克/平方米,复合肥(5:10:5)35克/平方米;秋季(9~10月)施肥量:复合肥(5:10:10)40克/平方米。实际施肥量根据植被和季节灵活掌握。
(2)在整体上成苗株数不足的情况下,在确认原因的基础上进行有效的补载、追播。形成预期灌木群落(施工三个月后:草本植物覆盖率30~50%,木本植物为10株/㎡;施工一年后:灌木群落覆盖率达到90%以上,常绿灌木达到20%)。
质量保证、控制措施施工前,组织全体施工人员认真学习施工质量标准,开分发人手一册,加强质量教育,强化职员意识,建立以总工程师为核心的质量检查,监督保障体系,每道工序完工后须经施工班级自检、质检员检查、总工程师审查合格后,报监理处检查合格后方能进行下一道工序施工,严禁不合格工序流入下道工序之中。施工中主动接受项目监理工程师指导监督,具体措施如下:
(1)对斜坡进行调查,对不稳定的坡体提前报告之监理处,以及时采取方案,避免不必要的损失。
(2)喷播完工后及时覆盖无纺布,以免雨水冲刷,造成喷播材料流失。造成种子流失要及时补种。
(3)材料放入搅拌机内要充分搅拌,以确保喷播质量。
(4)禁止暴雨中或暴雨前施工。
(5)严把原料、种子质量关。
(6)严格按工程施工技术方案施工。
